Beaucoup d’usines ont un planificateur de maintenance. Moins nombreuses sont celles où cette personne planifie vraiment. Dans les faits, elle répartit le travail du matin, court chercher une pièce pour la panne de la ligne 2, remplace un technicien absent et saisit dans la GMAO les bons des autres. Les mois passent, la productivité ne bouge pas, et quelqu’un finit par conclure que la planification ne donne rien.
La planification augmente la productivité d’une seule façon : en préparant le travail avant que les techniciens s’y attaquent, pour qu’ils passent leur temps à réparer plutôt qu’à attendre, chercher et revenir. Ce résultat dépend presque entièrement de ce que fait, et de ce que ne fait pas, le planificateur. Voici comment définir ce rôle, le protéger et choisir la bonne personne pour l’occuper.
D’où vient le gain de productivité
Un technicien dont le travail n’a pas été préparé perd du temps de façons très ordinaires : il attend une pièce, retourne au magasin, cherche un plan, attend que la production libère l’équipement ou qu’un électricien se libère. Ces pertes ne viennent pas de la personne, mais de la préparation qui n’a pas été faite. Notre article sur le wrench time les décrit en détail.
Le planificateur s’attaque à ces pertes en amont, et son travail a un effet de levier : une heure de préparation profite à chaque personne affectée au travail, puis à chaque fois que le plan est réutilisé. C’est ce qui justifie de consacrer un poste entier à préparer le travail des autres.
Il y a un second effet, moins visible. Un calendrier hebdomadaire rempli de travaux prêts donne à l’équipe une charge claire : chacun sait ce qu’il y a à faire, et quand un travail se termine, le suivant est déjà préparé. Le temps mort entre deux travaux, celui où l’on cherche quoi faire ensuite, disparaît en bonne partie.
Ces deux effets ont une condition commune : le planificateur doit travailler sur l’avenir. Quand il passe ses journées sur le travail du jour, il ne prépare rien, et l’équipe retombe dans l’improvisation.
Ce que fait un planificateur

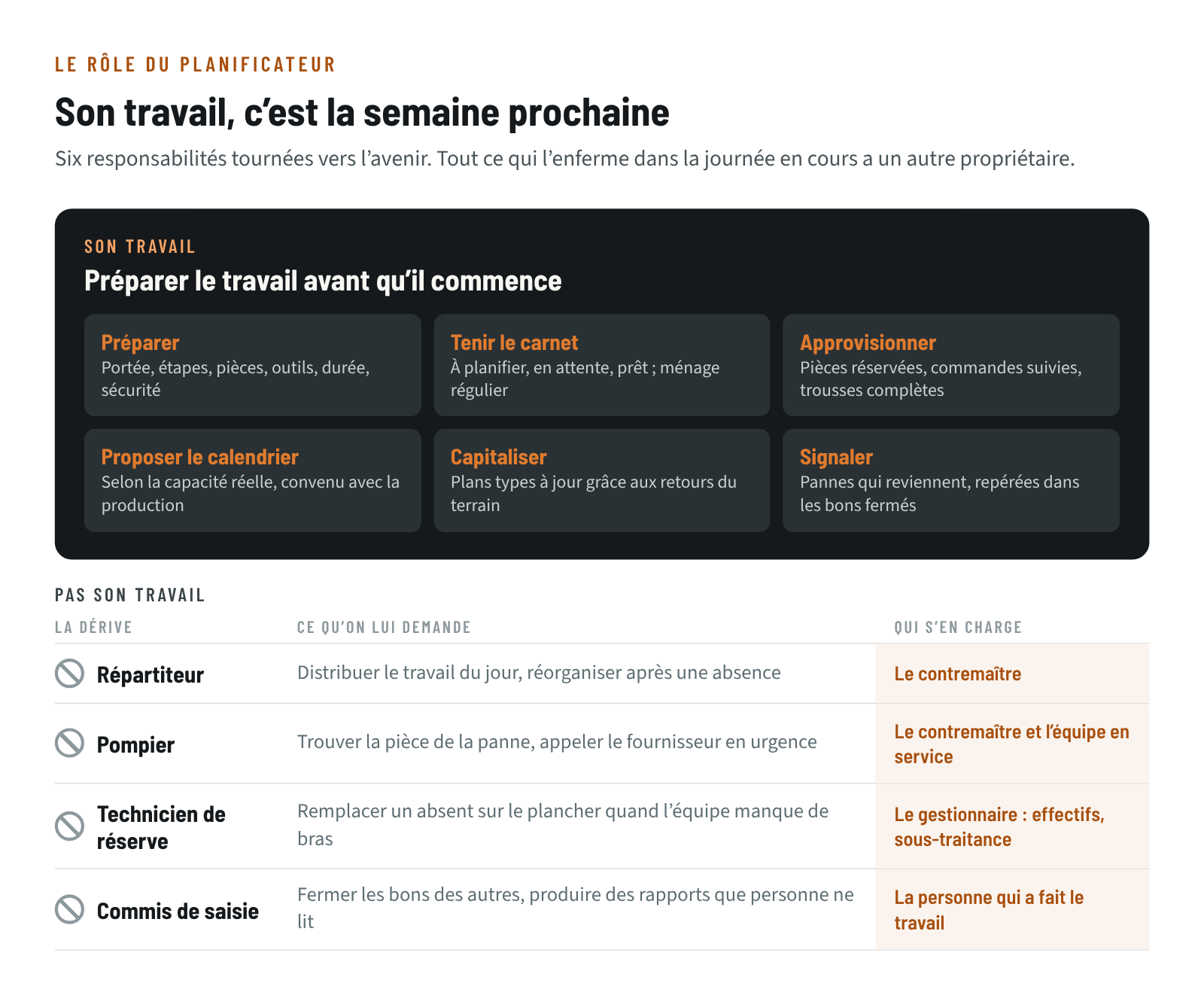

Le planificateur travaille sur la semaine prochaine et les suivantes. Ses responsabilités tiennent en six verbes.
- Préparer les travaux du carnet : préciser la portée, visiter le chantier au besoin, établir les étapes clés, les pièces, les outils spéciaux, les métiers requis, la durée estimée et les exigences de sécurité (fiche de cadenassage, permis).
- Tenir le carnet de travaux : savoir ce qui est à planifier, en attente de pièces ou prêt ; faire le ménage des doublons et des demandes devenues sans objet.
- Approvisionner : réserver les pièces, suivre les commandes avec le magasin et les achats, jusqu’à ce que la trousse du travail soit complète.
- Proposer le calendrier hebdomadaire selon la capacité réelle de l’équipe, et le convenir avec les contremaîtres et la production.
- Capitaliser : enregistrer chaque plan comme plan type, intégrer les retours des techniciens, garder la bibliothèque à jour. Notre article sur la planification « KISS » montre comment garder ces plans simples et utiles.
- Signaler : repérer dans les bons fermés les pannes qui reviennent et les porter à l’attention de la fiabilité ou du gestionnaire.
Dans les grandes équipes, la préparation (planifier) et la mise au calendrier (ordonnancer) sont parfois confiées à deux personnes. Le principe ne change pas : les deux travaillent en avance sur l’exécution.
Ce qu’un planificateur ne fait pas
Le rôle se dégrade rarement d’un coup. Il s’érode par petites demandes raisonnables, une à la fois. Quatre dérives reviennent dans presque toutes les usines.

Le répartiteur
Distribuer le travail du jour, décider qui fait quoi ce matin, réorganiser l’équipe après une absence : c’est le travail du contremaître. Le planificateur lui fournit des bons prêts ; le contremaître les affecte et suit leur exécution.
Le pompier
Une panne arrive, et le planificateur laisse tout tomber pour trouver la pièce, appeler le fournisseur, chercher le plan. Une fois, c’est compréhensible. Chaque jour, c’est la fin de la planification. L’urgence est prise en charge par le contremaître et l’équipe en service ; le planificateur récupère ensuite le bon fermé pour que la prochaine intervention sur cet équipement soit préparée.
Le technicien de réserve
Quand l’équipe manque de bras, le planificateur est souvent le premier renvoyé sur le plancher. La tentation est forte : il connaît les équipements et il est disponible. Mais l’équipe gagne une paire de mains et perd la préparation de tout le travail des semaines suivantes. En période de pénurie de main-d’œuvre, chaque heure de technicien compte davantage, et c’est justement la préparation qui évite de les gaspiller.
Le commis de saisie
Saisir les bons des autres, produire des rapports que personne ne lit, compiler des données pour d’autres services. Chacun a sa part de saisie : la personne qui fait le travail ferme son bon, avec ses commentaires. Le planificateur lit ces commentaires ; il ne les écrit pas à sa place.
Protéger le rôle
Un rôle qui n’est protégé par personne finit toujours par être grugé. Quelques mesures simples font la différence :
- Une description de poste écrite, connue des contremaîtres et de la production, qui dit ce que le planificateur fait et ce qu’il ne fait pas.
- Un appui clair de la direction : quelqu’un qui dit non quand on veut emprunter le planificateur « juste pour cette semaine ».
- Une règle pour les exceptions. Il arrivera que le planificateur doive aider sur une urgence majeure. Notez-le, et parlez-en au bilan de la semaine : une exception qui devient une habitude se voit alors tout de suite.
- Des plages sans interruption pour préparer le travail, tout en restant près du plancher. Un planificateur coupé du terrain prépare mal ; un planificateur interrompu sans cesse ne prépare rien.
- Une charge réaliste. Le nombre de techniciens qu’un planificateur peut soutenir dépend du type de travaux, de leur durée et de la maturité de la bibliothèque de plans. Si le carnet de travaux prêts se vide malgré ses efforts, la charge est trop lourde.
- Des attentes fondées sur ce qu’il produit : des travaux prêts en avance et des interventions qui se déroulent sans attente, pas des journées passées à courir.
La semaine du planificateur

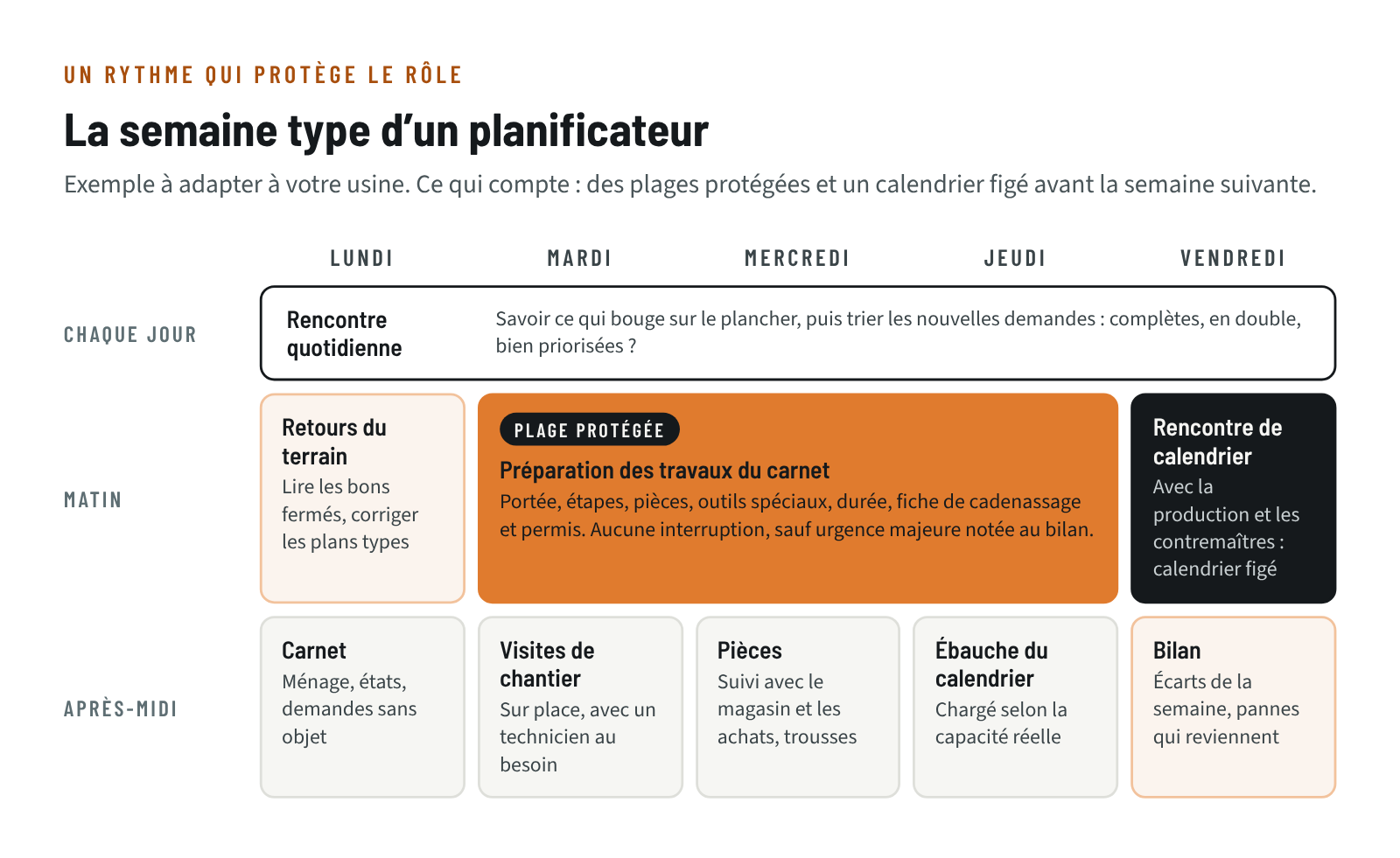

Un rythme fixe protège mieux qu’une description de poste. Il rend aussi le travail du planificateur visible : les contremaîtres savent quand il prépare, quand il visite les chantiers et quand le calendrier sera prêt.

- Chaque jour, une courte présence à la rencontre quotidienne, pour savoir ce qui bouge sur le plancher, puis le tri des nouvelles demandes : sont-elles complètes, en double, bien priorisées ?
- En début de semaine, les retours des bons fermés, pendant qu’ils sont frais, et le ménage du carnet.
- Au milieu de la semaine, la préparation en plages protégées, les visites de chantier et le suivi des pièces.
- En fin de semaine, l’ébauche du calendrier selon la capacité réelle, puis la rencontre où il est convenu avec la production et figé avant la semaine suivante.
Cette semaine type s’imbrique dans le rythme de toute l’équipe, que nous décrivons dans notre article sur le passage d’une maintenance réactive à proactive. Adaptez les jours à votre usine ; gardez les plages protégées et le calendrier figé avant le lundi.
Le profil à rechercher

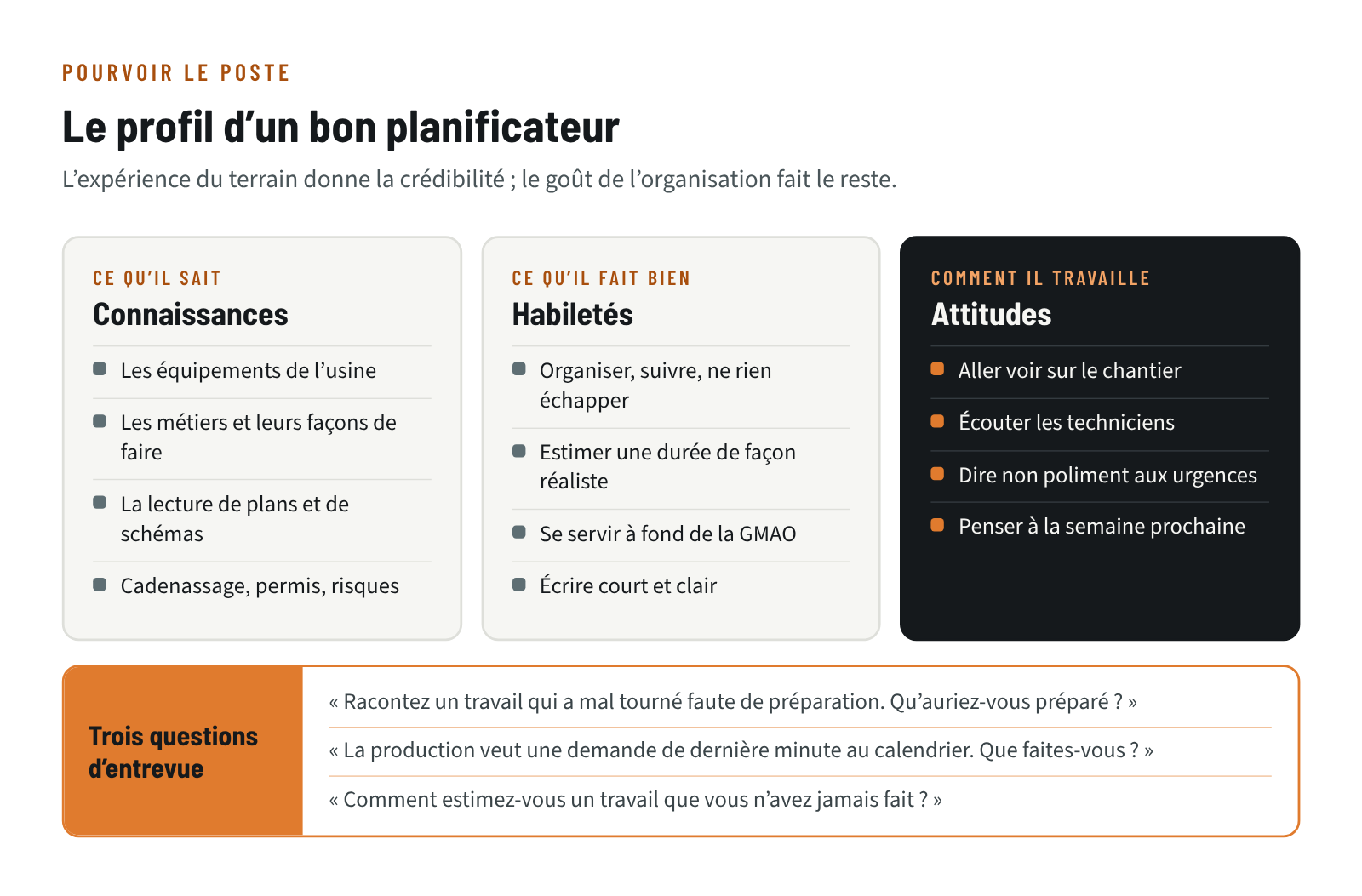

Le bon planificateur est souvent un ancien technicien ou un ancien contremaître qui aime l’organisation. Son expérience du terrain lui donne deux choses qu’aucune formation ne remplace : la connaissance des équipements et la crédibilité auprès des techniciens.

En entrevue, des mises en situation révèlent mieux ces qualités qu’un curriculum vitæ : demandez au candidat comment il aurait préparé un travail qui a mal tourné, ou ce qu’il répond quand la production exige un ajout de dernière minute au calendrier.
Quelques pièges au moment du choix :
- Récompenser le meilleur technicien. Vous perdez un excellent technicien, et rien ne garantit qu’il aimera un travail où l’on passe plus de temps à préparer qu’à réparer.
- Choisir quelqu’un sans expérience de terrain en comptant sur la GMAO pour combler l’écart. Les plans seront incomplets et les techniciens le sentiront vite.
- Oublier le tempérament. Une personne qui adore régler les crises souffrira dans un rôle où la satisfaction arrive une semaine plus tard, quand le travail préparé se déroule sans accroc.
- Négliger la formation. Estimation, gestion du carnet, fonctions avancées de la GMAO, coordination avec les achats : prévoyez un accompagnement pendant les premiers mois. Pour aller plus loin dans l’organisation de la fonction, voyez notre guide pour mettre en place une planification de maintenance (version avancée).
Voir la planification dans les résultats
La planification se voit moins dans un seul chiffre que dans un ensemble de signes qui s’améliorent ensemble :
- les travaux se font plus souvent dans la durée prévue, et les retours au magasin en cours de travail diminuent ;
- le carnet contient toujours assez de travaux prêts pour remplir la semaine suivante ;
- le respect du calendrier progresse, et les causes des écarts changent : moins de « pièce manquante », davantage de causes extérieures à la maintenance ;
- la part des heures consacrées à des travaux planifiés augmente, au détriment des urgences ;
- le préventif se fait dans sa fenêtre, parce qu’il n’est plus repoussé par des travaux mal préparés.
Pour suivre ces signes avec des indicateurs bien définis, consultez notre guide sur les indicateurs de performance de maintenance. Une mise en garde : ne jugez pas le planificateur à ces seuls chiffres. Ils dépendent aussi du magasin, de la production et des contremaîtres. Ils disent si le système fonctionne, pas si une personne travaille fort.
Si vous avez déjà un planificateur, regardez son agenda de la semaine dernière. Quelle part de son temps a servi à préparer les semaines à venir, et quelle part a été avalée par la journée en cours ? La réponse vous dira si votre usine planifie vraiment, et par où commencer pour que la planification rende enfin la productivité qu’on attend d’elle.
