5 étapes à considérer lors du choix d’une solution logicielle de GMAO

Cinq étapes pour choisir un logiciel de GMAO

Adopter une première GMAO, ou en changer, engage l’usine pour des années. Pourtant, le choix se fait souvent en quelques semaines : on compare des listes de fonctions, on assiste à deux ou trois démonstrations bien rodées et on retient la solution qui semblait la plus complète. Un an plus tard, les techniciens remplissent encore des bons papier, le préventif tourne à moitié dans le nouveau système et personne ne fait confiance aux rapports.

Le problème vient rarement du logiciel lui-même. Il vient de la façon de le choisir. Voici cinq étapes pour retenir une solution qui sera vraiment utilisée, que vous partiez de zéro ou que vous remplaciez un système existant. Elles ne favorisent aucun fournisseur : elles vous aident à poser les bonnes questions à tous.

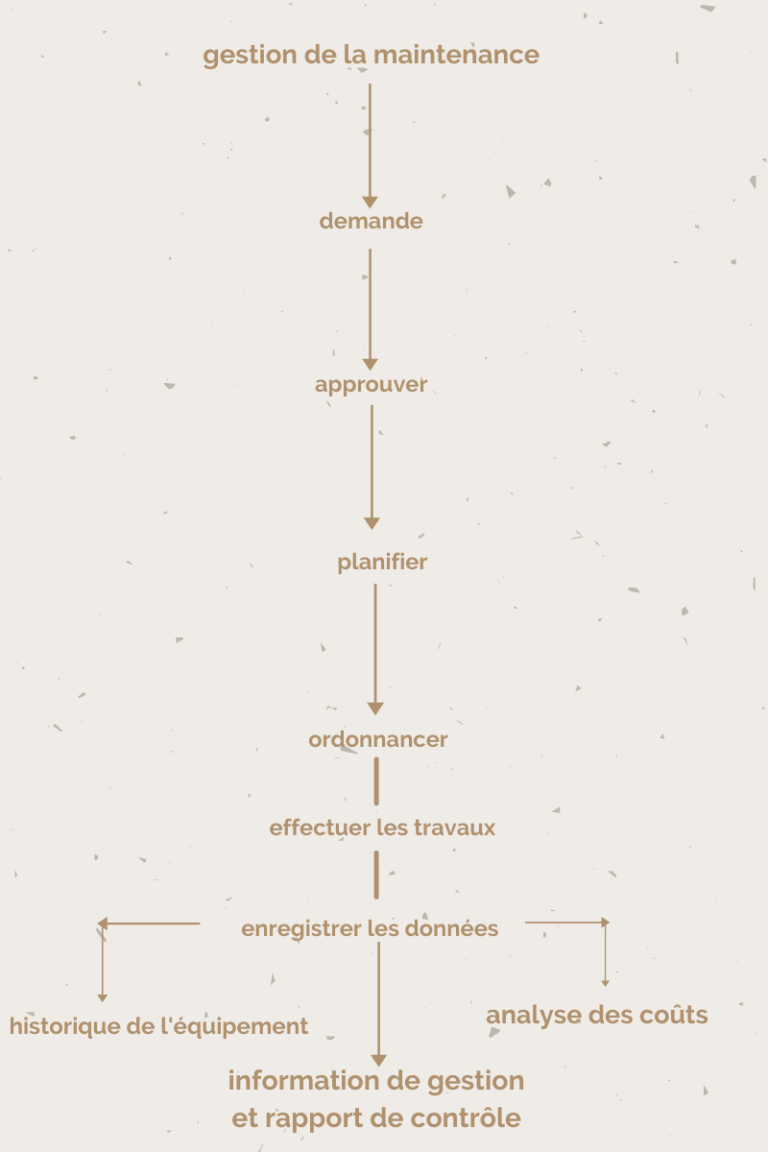

Les cinq étapes du choix d’une GMAO et ce que chacune produit : liste de besoins classés, équipe de sélection, inventaire des données et carte des interfaces, grille de notation, budget complet et plan d’implantation

Étape 1 : partir de vos processus et de vos problèmes

Le réflexe habituel est de dresser la liste des fonctions souhaitées. On obtient alors une longue liste où tout est « essentiel », que tous les fournisseurs cochent presque entièrement. Elle ne vous aide pas à choisir.

Commencez plutôt par décrire comment le travail circule aujourd’hui dans votre usine, et ce qui coince. Quelques questions suffisent pour démarrer :

  • Comment une demande de travail naît-elle (opérateur, contremaître, inspection, alarme) et comment arrive-t-elle au planificateur ?
  • Comment le préventif est-il déclenché : au calendrier, aux heures de marche, au nombre de cycles, selon une mesure ?
  • Comment les pièces sont-elles réservées, commandées et reçues ? Qui gère le magasin ?
  • Qui ferme les bons de travail, et avec quelles informations ?
  • Quelles questions la direction vous pose-t-elle auxquelles vous ne savez pas répondre aujourd’hui ?

Pour chaque problème relevé, notez ce qu’il vous coûte : bons perdus, préventifs oubliés, pièces introuvables, heures passées à compiler des tableurs, historique inutilisable. Vos besoins découlent de ces problèmes. « Le préventif doit pouvoir se déclencher selon les heures de marche relevées par l’automate » est un besoin utile ; « gestion du préventif » ne l’est pas.

Classez ensuite vos besoins en trois niveaux : indispensable (sans cela, la solution est éliminée), important (pèse dans la note) et souhaitable (départage deux solutions proches). Une vingtaine de besoins bien formulés valent mieux qu’une longue liste générique.

Profitez-en pour corriger ce qui doit l’être. Un logiciel ne règle pas un processus flou : il l’informatise. Si votre planification n’existe que dans la tête d’une personne, clarifiez-la d’abord ; notre article sur la mise en place d’une planification de maintenance peut vous y aider.

Étape 2 : associer ceux qui vont s’en servir

Une GMAO sert à beaucoup plus de monde que le service de maintenance : opérateurs qui font des demandes, magasiniers, acheteurs, comptabilité, direction, parfois des sous-traitants. Si le choix se fait sans eux, ils découvriront l’outil le jour du démarrage, et ils trouveront toutes les raisons de le contourner.

Formez une petite équipe de sélection, avec un responsable de projet clairement nommé :

  • Un ou deux techniciens respectés de leurs collègues, idéalement un mécanicien et un électricien. Ce sont eux qui saisiront le plus ; s’ils trouvent l’outil lourd, les données seront pauvres.
  • Le planificateur, qui passera ses journées dans le logiciel.
  • Un contremaître ou superviseur de la maintenance.
  • Le magasin et les achats, si la gestion des pièces fait partie du projet.
  • La production, pour les demandes de travail et la gestion des arrêts.
  • Les TI, pour la sécurité, les accès, l’hébergement et les interfaces.

L’équipe valide la liste des besoins, prépare les scénarios de l’étape 4 et note les solutions. Associer les techniciens dès le départ n’est pas une politesse : c’est la meilleure prévention contre la résistance au changement. Nos conseils pour réussir la gestion du changement s’appliquent pleinement à un projet de GMAO.

Étape 3 : préparer les données et les liens avec vos autres systèmes

Une GMAO ne vaut que par les données qu’elle contient. C’est aussi la partie du projet qu’on sous-estime le plus souvent.

Les données de départ

Faites l’inventaire de ce qui existe, et de son état :

  • La liste des équipements et leur hiérarchie (site, secteur, ligne, équipement, composant). Est-elle complète ? Les numéros sont-ils uniques et compris de tous ?
  • Le catalogue de pièces : descriptions normalisées, fournisseurs, emplacements, quantités minimales. Les doublons y sont fréquents.
  • Les gammes de préventif : tâches, fréquences, durées, pièces et outils requis.
  • L’historique des bons de travail : faut-il le migrer en entier, en partie, ou le garder consultable dans l’ancien système ?

Une règle simple : ne migrez pas des données que vous refuseriez de saisir aujourd’hui. Transférer un historique rempli de codes « autre » et de descriptions « réparé » ne le rend pas plus utile. Le changement de logiciel est l’occasion de nettoyer la hiérarchie et le catalogue, et de définir les champs obligatoires du bon de travail. Notre article sur la qualité des données de GMAO détaille les informations qui comptent vraiment, et celui sur l’organisation des données d’actifs et d’inventaire aborde la structure de base.

Demandez à chaque fournisseur comment se fait l’importation (gabarits, outils, aide offerte), qui fait le nettoyage, et ce qui est compris dans son prix.

Les liens avec vos autres systèmes

Dressez la carte des échanges nécessaires :

  • L’ERP ou le système comptable : achats, réceptions, coûts, comptes de dépenses, parfois le magasin. Quel système fait foi pour chaque donnée ? Une même pièce ne doit pas avoir deux quantités en stock.
  • Les automates et la supervision : compteurs d’heures ou de cycles pour déclencher le préventif, alarmes qui créent une demande de travail, mesures conditionnelles.
  • Le mobile : les techniciens pourront-ils consulter et fermer leurs bons sur une tablette ou un téléphone, y compris là où le réseau sans fil ne se rend pas ? Le travail hors ligne est-il prévu ?
  • Les autres outils : dessins et documents techniques, permis de travail et cadenassage, gestion des sous-traitants, outils d’analyse.

Pour chaque lien, précisez le sens de l’échange, sa fréquence et ce qui arrive en cas d’erreur. Une interface « possible » n’est pas une interface livrée : demandez qui la construit, qui l’entretient après une mise à jour, et à quel coût.

Étape 4 : évaluer les solutions avec vos propres scénarios

Une démonstration préparée par le fournisseur montre ce que le logiciel fait de mieux, avec des données parfaites. Vous avez besoin de voir autre chose : comment il se comporte avec votre travail, tel qu’il se fait réellement.

Écrire des scénarios

Préparez cinq à huit scénarios tirés de votre quotidien et remettez-les aux fournisseurs retenus avant la démonstration, avec un échantillon de vos propres données (quelques équipements, pièces et gammes). Par exemple :

  1. Un opérateur signale un bruit anormal sur un convoyeur pendant le quart de nuit ; la demande arrive au planificateur le lendemain matin.
  2. Le planificateur prépare le bon (tâches, durée, pièces réservées, cadenassage), puis l’insère au calendrier de la semaine.
  3. Un technicien ferme le bon sur le plancher, sur une tablette : temps réel, pièces utilisées, code de défaillance, constat.
  4. Un préventif se déclenche selon les heures de marche lues dans l’automate ; une inspection non conforme crée un bon correctif.
  5. Une pièce critique passe sous son minimum ; la demande d’achat part vers l’ERP.
  6. Le gestionnaire sort le Pareto des arrêts du dernier trimestre, par équipement et par cause.

Demandez que vos techniciens et votre planificateur manipulent eux-mêmes le logiciel pendant une partie de la démonstration, ou mieux, pendant une période d’essai. Comptez les écrans et les clics nécessaires pour fermer un bon : c’est le geste le plus répété de toute la vie de l’outil.

Noter avec une grille

Sans grille, la dernière démonstration vue, ou la plus sympathique, l’emporte. Avant la première démonstration, fixez les critères et leur poids. Ensuite, chaque membre de l’équipe note chaque solution de son côté ; on compare les notes et on discute les écarts.

Exemple fictif de grille de notation : critères éliminatoires, six critères pondérés liés aux scénarios (fermeture d’un bon sur mobile, préventif aux heures de marche, calendrier, lien avec l’ERP, Pareto des arrêts, soutien) et total des points de deux solutions

Quelques conseils pour une grille utile :

  • Un besoin indispensable non satisfait élimine la solution, quelle que soit sa note totale.
  • Utilisez une échelle courte et définie, par exemple : 0 = absent, 1 = contournement, 2 = possible avec configuration, 3 = fait nativement et vu dans votre scénario.
  • Évaluez à part la facilité d’utilisation pour les techniciens : c’est elle qui décide si l’outil sera adopté au plancher.
  • Appelez des références : des usines de taille et de secteur semblables, qui utilisent le logiciel depuis plus d’un an. Demandez-leur ce qu’elles feraient autrement.

Étape 5 : comparer le coût total et préparer l’implantation

Le coût sur toute la durée

Le prix de la licence ou de l’abonnement n’est que la partie visible. Comparez les solutions sur plusieurs années, en incluant tout ce qu’il faudra payer ou fournir.

Coût total d’une GMAO : la licence est la partie visible ; s’ajoutent configuration, données, interfaces, temps de votre équipe, formation, matériel, soutien et mises à jour, et sortie

Servez-vous de cette figure comme d’une liste de contrôle. Deux postes méritent une attention particulière. Le temps de votre propre équipe (nettoyage des données, essais, formation, accompagnement) est souvent le plus lourd, et le plus rarement budgété. La sortie, ensuite : pourrez-vous récupérer toutes vos données, dans un format lisible, si vous changez un jour ?

Sur le soutien, posez des questions précises : soutien en français, heures couvertes, délai de réponse, clients au Québec, fréquence des mises à jour et effet de celles-ci sur vos configurations et vos interfaces.

Le plan d’implantation et de formation

Demandez à chaque finaliste son plan d’implantation, et préparez le vôtre en parallèle. Il devrait prévoir :

  • Un démarrage par étapes : un secteur pilote, ou un groupe de fonctions à la fois (demandes et bons de travail, puis préventif, puis magasin), plutôt que tout, partout, le même lundi.
  • Des règles d’utilisation écrites : qui crée une demande, qui l’approuve, quels champs sont obligatoires à la fermeture, quels codes utiliser.
  • Une formation par rôle, sur vos données, donnée peu avant le démarrage, puis des rappels quelques semaines plus tard. Un technicien n’a pas besoin du même parcours qu’un planificateur. Voyez pourquoi la formation des usagers est une étape incontournable.
  • Des utilisateurs clés dans chaque équipe, formés plus à fond, qui répondent aux questions du quotidien.
  • Une date de fin pour l’ancien système : tant que le papier ou l’ancien logiciel reste permis, une partie du travail y restera.
  • Des indicateurs d’adoption suivis dès le premier mois : part des travaux faits avec un bon, délai de fermeture des bons, bons fermés sans code de défaillance. Ils préparent le terrain aux indicateurs de performance de maintenance que vous voudrez suivre ensuite.

Les erreurs fréquentes

  • Choisir la solution la plus complète. Chaque fonction inutile ajoute des écrans, des champs et de la formation. Un outil simple et bien utilisé vaut mieux qu’un outil riche et contourné.
  • Tout personnaliser. Reproduire chaque habitude de l’ancien système rend les mises à jour coûteuses. Quand la pratique proposée par le logiciel est meilleure que la vôtre, adoptez-la.
  • Laisser le projet aux TI ou au fournisseur. Ils connaissent le logiciel ; vous seuls connaissez votre maintenance.
  • Sous-estimer les données. Une hiérarchie d’équipements bâclée au démarrage se paie pendant des années, dans chaque rapport.
  • Oublier le plancher. Si fermer un bon prend trop de temps, les bons seront fermés en lot le vendredi, de mémoire, et l’historique perdra sa valeur.
  • Croire que le travail finit au démarrage. Les premiers mois décident de l’adoption : suivez l’utilisation, réglez les irritants et ajustez les règles.

Une bonne GMAO se choisit comme on prépare un arrêt majeur : en partant du travail réel, avec les gens qui le feront, et en prévoyant ce qui vient après. Les cinq étapes demandent du temps, mais beaucoup moins que celui qu’on perd ensuite à corriger un mauvais choix.
