Une nouvelle GMAO, une procédure de cadenassage revue, une ligne automatisée, un poste de planificateur créé, des opérateurs qui prennent en charge la lubrification : en maintenance, les projets de changement ne manquent pas. Ce qui manque souvent, c’est le jour où les gens travaillent vraiment autrement. Le logiciel est installé, la procédure est signée, la formation a eu lieu… et quelques mois plus tard, les demandes de travaux arrivent encore par téléphone et les bons de travail se remplissent sur un bout de papier dans la poche du contremaître.
Un changement n’est pas réussi quand il est livré. Il est réussi quand il est devenu la façon normale de travailler, y compris sur le quart de nuit et pendant une panne à trois heures du matin. Voici dix conseils pour y arriver, pensés pour la réalité d’une usine et d’une équipe de maintenance.
1. Partez d’un problème que tout le monde reconnaît
Les gens résistent rarement au changement en soi. Ils résistent à un changement dont ils ne voient pas la raison. « Nous implantons une nouvelle GMAO » annonce une solution. « On perd des heures à chercher des pièces que le système dit en stock » décrit un problème que chaque technicien a déjà vécu.
- Écrivez le pourquoi en deux phrases : le problème concret, et ce qu’il coûte à l’usine et aux équipes.
- Testez-le sur un technicien et un opérateur. S’ils ne peuvent pas le répéter dans leurs mots, réécrivez-le.
- Dites aussi ce qui ne change pas. Les rumeurs remplissent toujours les silences. Si vous ne savez pas encore quelque chose, dites-le, et dites quand vous le saurez.

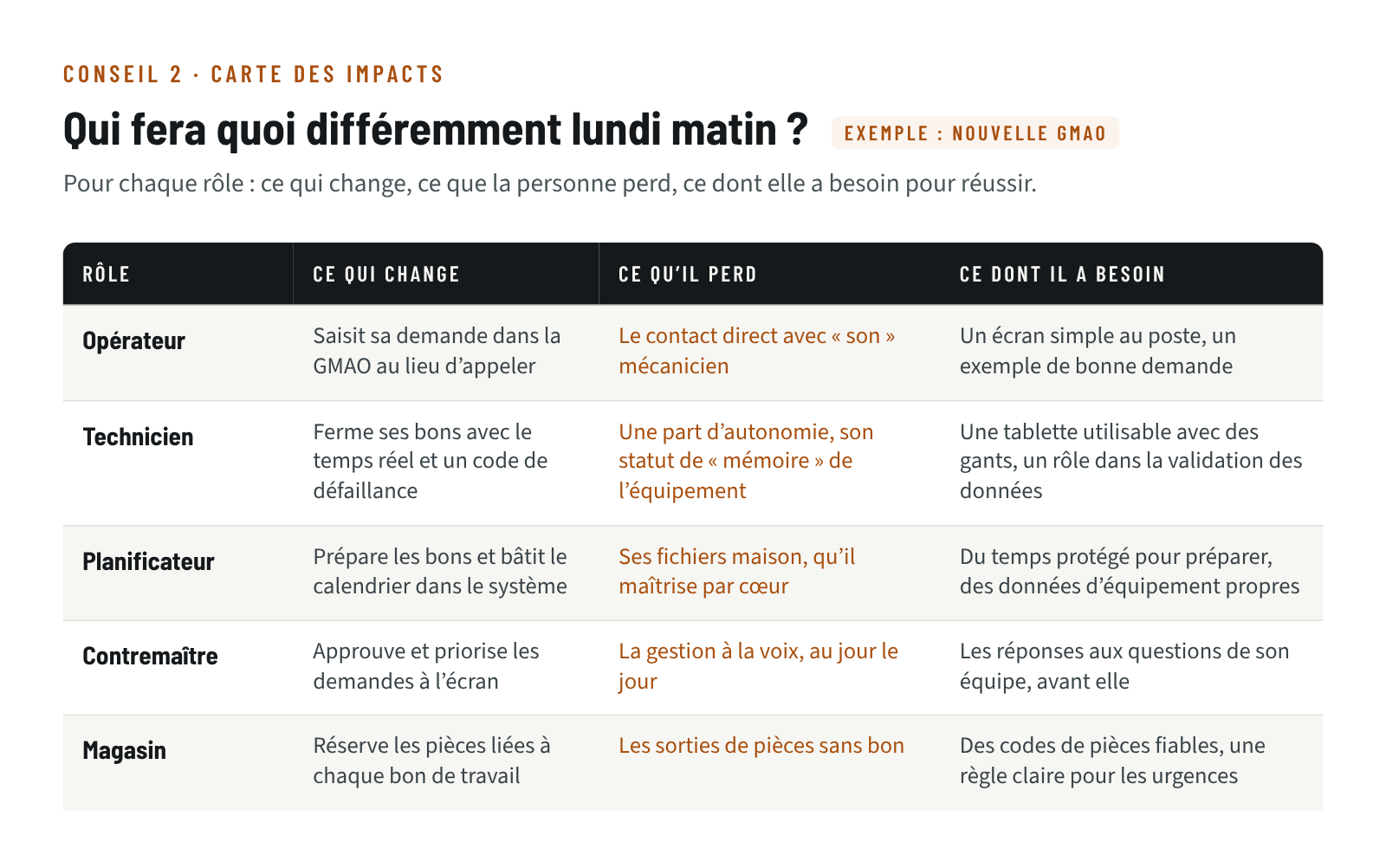

2. Faites la carte des impacts, rôle par rôle
Un même changement ne touche pas tout le monde de la même façon. Pour chaque rôle, posez trois questions : qu’est-ce que cette personne fera différemment lundi matin ? Qu’est-ce qu’elle perd ? De quoi aura-t-elle besoin ?
La deuxième question est celle qu’on oublie. On perd une habitude, un peu d’autonomie, parfois un statut. Le technicien d’expérience qui était « la mémoire » de l’équipement voit son savoir passer dans un système. Donnez-lui un rôle à sa mesure, par exemple valider les données des équipements avant leur entrée dans la GMAO, plutôt que de le laisser devenir le premier critique du projet.

Cette carte sert ensuite à tout le reste : le contenu de la formation, l’ordre des rencontres, les questions à préparer pour les contremaîtres.
3. Concevez avec ceux qui feront le travail
Il y a toujours un écart entre le travail prescrit et le travail réel. Une procédure rédigée au bureau ignore que la vanne est derrière un garde, que l’écran tactile ne réagit pas aux gants, ou que le quart de nuit n’a qu’un mécanicien pour deux lignes.
- Allez observer avant de concevoir : un quart complet, pas une visite de vingt minutes.
- Faites relire le brouillon à la machine par deux ou trois personnes du plancher. Une procédure se valide en la déroulant sur l’équipement réel, étape par étape.
- Intégrez visiblement leurs corrections. Ce que les gens ont aidé à bâtir, ils le défendent devant leurs collègues.
4. Un parrain qui tranche, des contremaîtres qui portent le message
Tôt ou tard, le changement entrera en conflit avec la production : la nouvelle routine préventive demande un arrêt, la formation tombe en pleine commande urgente. Il faut alors quelqu’un qui a l’autorité de trancher. Sans ce parrain, le projet perd chaque arbitrage, un à la fois.
Il faut aussi un responsable du projet qui a vraiment du temps. Un projet confié « en plus de ses tâches » à un planificateur déjà débordé avance au rythme des urgences.
Enfin, les gens croient leur supérieur immédiat plus qu’une note de service. Rencontrez les contremaîtres avant leurs équipes, donnez-leur les réponses aux questions prévisibles, et faites-en les porte-parole du changement. Un contremaître qui apprend la nouvelle en même temps que ses employés ne peut pas la défendre.

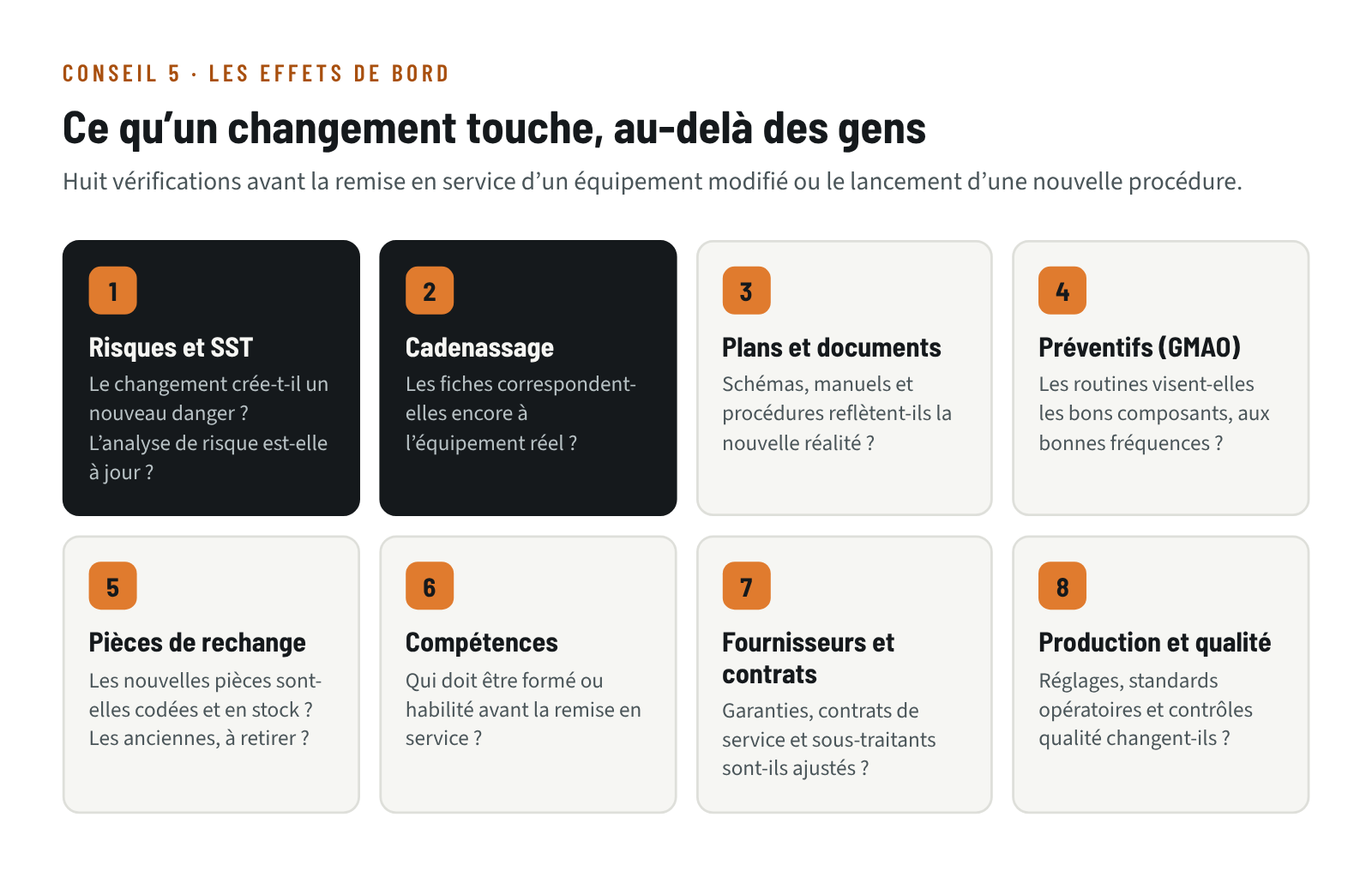

5. Vérifiez ce que le changement touche ailleurs
En usine, un changement est aussi technique. Un nouvel équipement, une modification de procédé ou une réorganisation des quarts a des effets qu’on ne voit pas tout de suite : une fiche de cadenassage qui ne correspond plus à la machine, une pièce de rechange absente du magasin, un préventif qui vise un composant retiré.

Si votre usine a un processus formel de gestion des modifications, branchez-y le projet. Sinon, servez-vous de cette liste comme point de départ. Le RSST encadre le cadenassage au Québec : la mise à jour des fiches fait partie du changement, elle ne vient pas après. Pour revoir la démarche de base, voyez comment implanter le cadenassage en 5 étapes.
6. Commencez par un pilote, avec des critères de passage
Un pilote sur une ligne, un secteur ou un quart permet d’apprendre en conditions réelles avec des conséquences limitées. Deux précautions le rendent vraiment utile.
- Choisissez un secteur représentatif, pas le plus facile. Un succès obtenu dans le secteur le plus docile convainc peu : les autres répondront « chez nous, c’est différent ».
- Écrivez vos critères de passage avant de commencer. Exemple pour une GMAO : toutes les demandes du secteur passent par le système, les bons sont fermés avec le temps réel et un code de défaillance, et personne n’est revenu au papier depuis plusieurs semaines. Sans critères écrits, on étend le pilote parce que la date est arrivée, pas parce qu’il fonctionne.
Avant d’étendre, dites aux autres secteurs ce que le pilote a permis de corriger. C’est la meilleure preuve que leurs commentaires compteront aussi.
7. Formez au poste, juste à temps, et restez sur le plancher

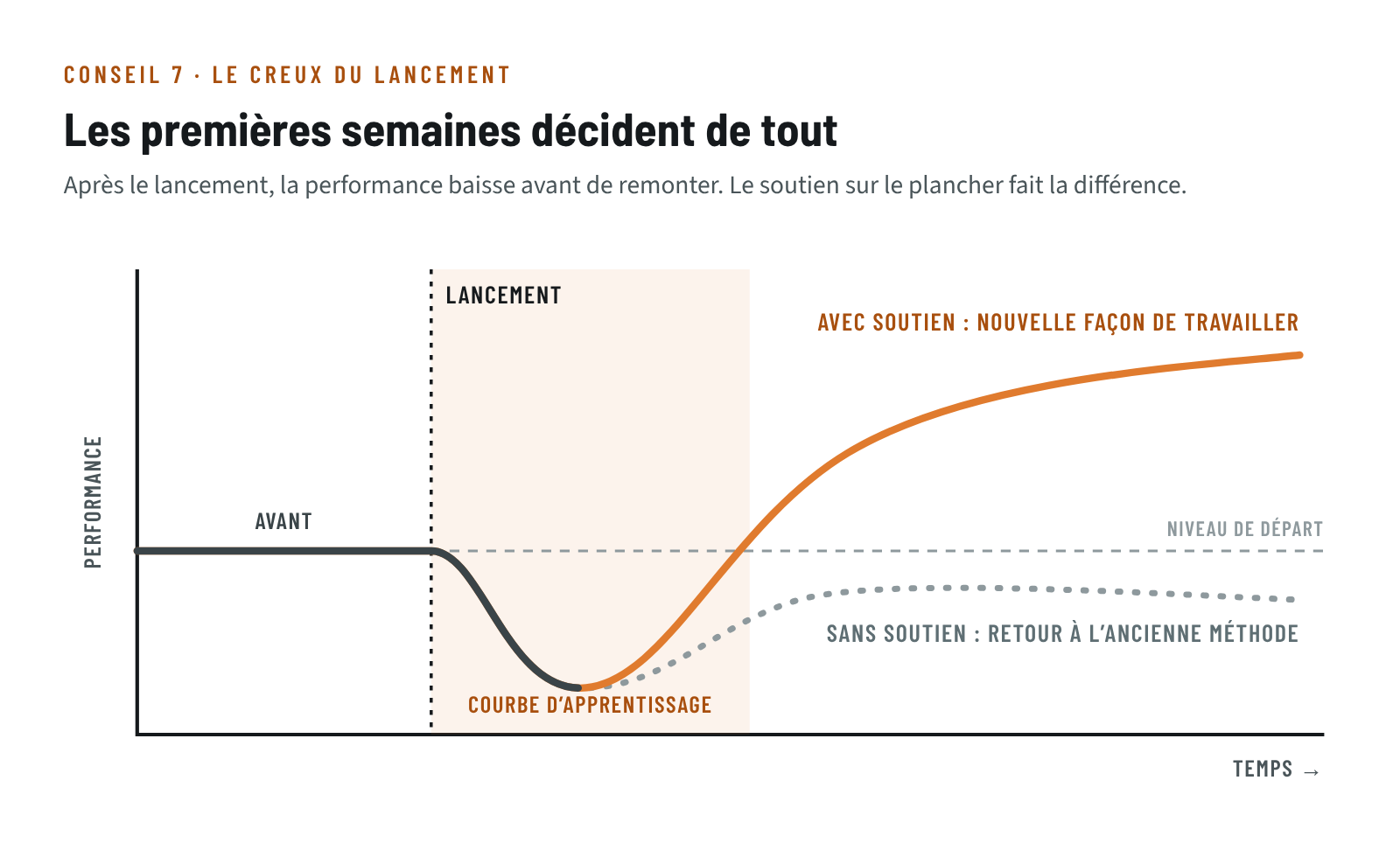

Une formation donnée trois mois trop tôt est oubliée le jour du lancement. Une formation en salle, sans l’équipement ni les écrans réels, se transfère mal. Formez près du lancement, sur l’équipement réel, avec des cas tirés du secteur des participants. Laissez au poste un aide-mémoire d’une page, plastifié ou accessible par un code QR.
Attendez-vous ensuite à une baisse de performance. Les premières semaines, tout prend plus de temps : on cherche les écrans, on doute des étapes, on refait. C’est normal, et c’est le moment où le projet se joue.

- Nommez des super-utilisateurs sur chaque quart, nuit et fin de semaine comprises.
- Soyez présents au lancement, sur le plancher, à toutes les heures où l’on travaille.
- Évitez les mauvais moments : un lancement en plein arrêt annuel ou en haute saison ajoute une pression dont personne n’a besoin.
Sur l’importance de la formation des utilisateurs, lisez aussi la formation des usagers, une étape incontournable.
8. Traitez les objections comme des données
« Ça ne marchera pas chez nous » contient souvent une information précieuse : une étape manquante, un temps irréaliste, un outil absent. Notez chaque objection et classez-la.
- Malentendu : expliquez de nouveau, autrement, et vérifiez que le message est passé.
- Vrai problème : corrigez, puis dites-le publiquement. « Vous nous avez dit que l’étape 4 était impossible sur le quart de nuit ; voici ce qu’on a changé. »
- Désaccord sur l’objectif : c’est une discussion pour le parrain, pas pour la formation.
Distinguez aussi l’inconfort du refus. La frustration de la courbe d’apprentissage est normale et passe avec le soutien. Un contournement qui persiste malgré le soutien demande une conversation directe et respectueuse entre la personne et son supérieur, avec des attentes claires.
9. Retirez l’ancienne façon de faire
Tant que l’ancienne méthode existe, elle reste le chemin le plus facile sous pression. La panne de trois heures du matin ne se gère pas dans un système qu’on maîtrise à moitié quand le vieux fichier est encore ouvert sur le poste.
- Fixez une date de retrait : le fichier Excel passe en lecture seule, les formulaires papier quittent les présentoirs, l’ancien cartable de procédures est retiré du poste.
- Définissez les exceptions à l’avance. Exemple : en cas d’urgence, on appelle, puis la demande est saisie dans la GMAO avant la fin du quart.
- Évitez le double système prolongé. Saisir deux fois la même information épuise les équipes et tue l’adoption.
10. Mesurez l’adoption, puis ancrez le changement
Un projet livré à temps et dans le budget ne dit pas si les gens travaillent autrement. Mesurez l’usage réel :
- la part des demandes de travaux saisies dans la GMAO plutôt que transmises de vive voix ;
- la part des bons fermés avec le temps réel et un code de défaillance ;
- la procédure appliquée telle qu’écrite lors des audits terrain ;
- les tâches confiées aux opérateurs réalisées comme prévu.
Les indicateurs de résultat, comme le MTBF ou les temps d’arrêt, viendront plus tard. Pour choisir les bons, voyez comment se servir des indicateurs de performance de maintenance.
Ancrer le changement, c’est l’inscrire dans ce qui reste quand l’équipe de projet est partie : les procédures officielles, l’accueil des nouveaux employés (qui ne devraient apprendre que la nouvelle façon), les audits terrain, la reconnaissance des équipes qui ont fait l’effort. Prévoyez une revue quelques mois après le lancement : qu’est-ce qui est encore contourné, et pourquoi ? Le projet est terminé quand la mesure tient sans lui.

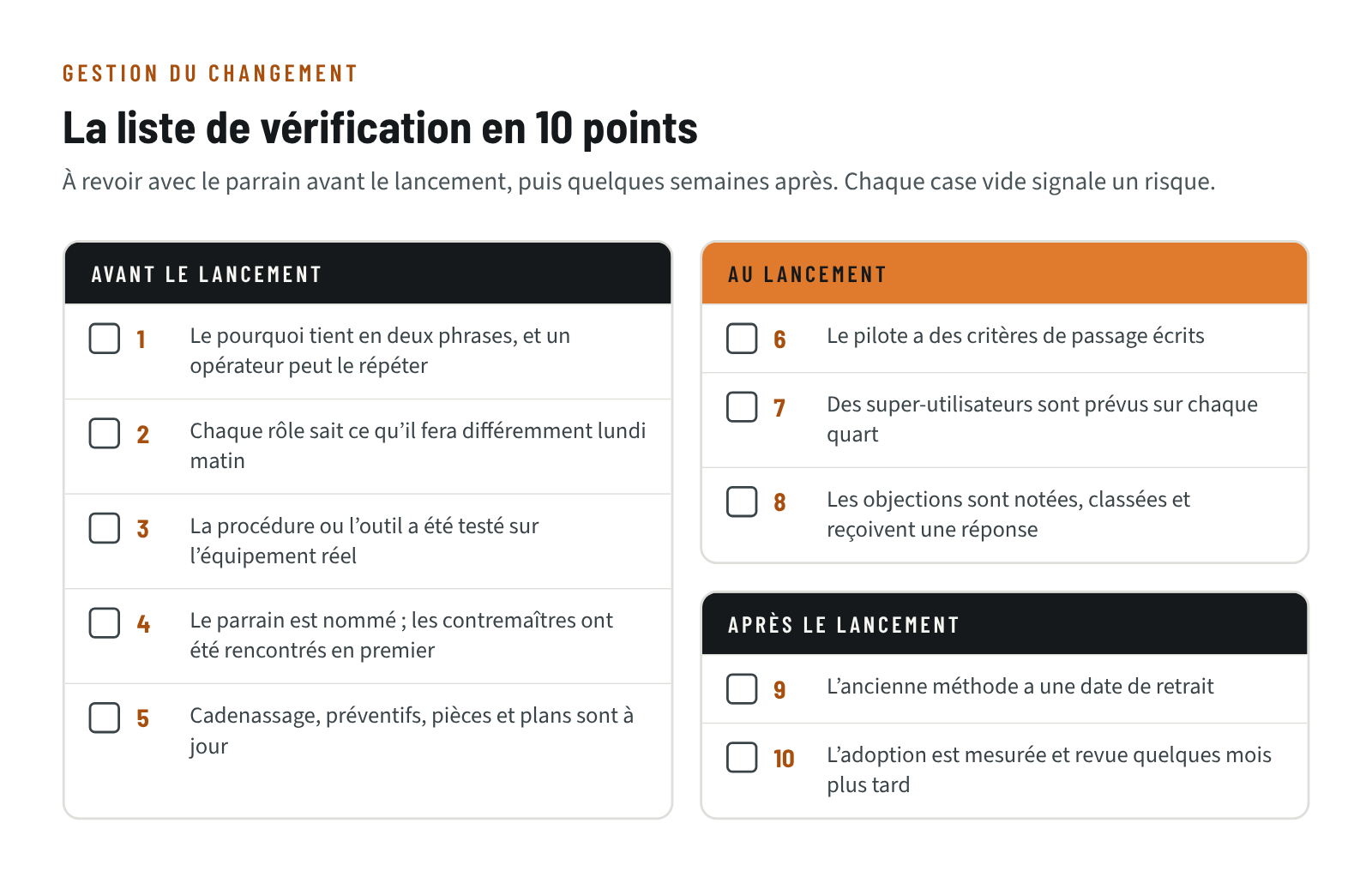

La liste de vérification
Imprimez cette liste et passez-la en revue avec le parrain avant le lancement, puis de nouveau quelques semaines après. Une case vide n’empêche pas d’avancer, mais elle indique où le changement risque de casser.

Ces conseils valent pour une petite procédure comme pour une transformation complète ; seule l’intensité change. Pour un changement qui touche toute l’organisation de la maintenance, lisez aussi les 5 axes qui font réussir (ou échouer) une transformation en maintenance. Et si votre projet est un nouveau logiciel, commencez par bien choisir votre GMAO : le meilleur accompagnement ne rattrape pas un outil mal adapté au travail réel.
Un changement bien mené ne se remarque presque pas : un matin, personne ne se souvient plus de l’ancienne façon de faire. C’est le signe que le travail a été fait.
